不忘初心,方得始终 ---记一公司四平市紫气大路跨铁路立交桥工程引桥项目

时间:2017-09-18

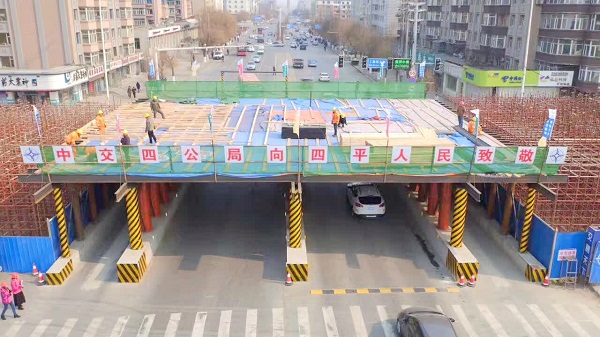

  四平市紫气大路跨铁路立交桥项目(引桥),位于四平市铁西区紫气大路上,四平市总体规划和城市道路交通体系规划定性紫气大路为城市东西向交通性主干路,桥梁跨越京哈铁路及四梅铁路,所处路线基本成西北-东南走向。工期25个月,计划完工日期2018年9月30日。大桥引桥全长1816m,共15联50跨。全桥共设置四处上下主线匝道桥。
  2016年9月1日进场,9月8日钻机开钻,目前桥梁工程完成桩基234根,剩余32根,完成88%;承台完成40座,剩余28座,完成59%;墩柱完成44根,剩余53根,完成45%;桥台1座,剩余5座,完成17%,支座完成14个,剩余206个,完成6%。项目积极推进安全文明施工,保质保量保进度,为快速高效施工打下了坚实基础。

质量领航,加强执行力建设


  今年是四公局及公司“执行力建设年”,项目以详尽的“作业指导书”形式指导基层员工规范工作内容;还设立了“红黄榜”制度,奖励执行力践行良好的部门和个人,对执行力差的人员提出批评或处罚,推进考核体系建设。
  项目在施工中不断总结,开拓创新,为“提质增效”做了很多具体的工作。其中“新型桥梁防撞护栏伸缩缝、变形缝的预留装置”是一种精巧的装置。桥梁防撞护栏施工质量好坏,直接影响护栏的外观及实体质量,甚至影响人们对桥梁整体质量的评价。防撞护栏外观质量不易控制,除混凝土浇筑内实外美要求外,直接影响整体线性、外观质量和实体质量。
  项目采用一种新型桥梁防撞护栏伸缩缝、变形缝的预留装置,包括:采用3块钢板,作为预留真缝模板,3块钢板根据防撞护栏模板外轮廓截面尺寸加工,顶面高度分别高出护栏顶面10cm、20cm,30cm,高出部分设置预留吊装孔,并在对应护栏模板螺栓孔位置设置向外开口孔眼,略大于螺栓孔径,保证螺杆对穿拧紧及拆卸方便。3块模板在护栏模板横断面安置位置分别为钢板高度大的在中间,其他2块在两侧。钢板表面洁净,涂刷脱模剂后与护栏模板同步安装时,确保位置准确牢固;与护栏模板同步拆除,依次先抽出中间高度大钢板然后两侧高度底的模板,从而形成一道标准顺直美观的变形真缝。
  项目高度重视质量管理,从桩头破除后桩顶碎屑清除,从承台骨架筋立焊焊接长度,从墩柱钢箍内表面除锈,都是为了更好地维护一公司的企业形象。
  项目桥梁基础及下部结构施工质量,得到政府和建设单位一致点赞;积极开展QC活动,工程质量管理结出许多果实:“钻孔桩桩头环刀失效破除施工质量控制”和“墩柱自密实混凝土外观质量控制”成果,被评为公司优秀QC成果;“钻孔桩桩头环刀失效破除施工工法” 被评为公司优秀工法。
  项目在注重施工进度的同时,对安全质量更毫不松懈。除认真履行“三检”制度外,工程部组织质检人员每日对新建工程进行不定时检查,对检查中存在的问题制定整改措施并跟进整改结果,及时分析出现问题的原因,商讨总结如何杜绝此类问题再次发生。关键技术论文《现浇箱梁跨主干路门洞支架设计及有限元分析》收录在中国核心期刊《低碳世界》总第156期绿色交通板块。
  效益为本,聚力“提质增效”
  项目桥梁工程上部结构为现浇预应力混凝土连续箱梁,现浇箱梁具有结构自重大、施工周期长、影响市内交通明显、一次性人力物力投入大、对周围环境影响较大等各种不利因素。项目自进场便筹划桥梁上部的相关变更:曾尝试对跨城市主干路新华大街、一经街需搭设门洞的第二联、第十一联进行现浇箱梁到钢箱梁的变更,但是初次尝试并没有取得效果;后在参加住建局组织的立交桥工期专家论证会议上,项目以压缩网络图关键路线工期作为突破口,与主桥施工先后顺序逻辑关系作为基准,得出若不进行现浇箱梁到钢箱梁的变更,引桥施工将被主桥施工进度严重制约,无法按照市委市政府的要求在规定时间内完成桥梁工程的施工。同时项目以交通运输部印发的《关于推进公路钢结构桥梁建设的指导意见》等文献通知作为支持性材料,最终会议通过,项目将主线第七联、第八联、C匝道第二联分别由现浇箱梁、预制板梁变更为钢箱梁,合计变更额度5000万。
  精诚团结,让项目更温馨
  项目紧随公司理念,积极开展各类活动,经营班子走近员工,与员工谈心,带领大家开展篮球赛、羽毛球比赛。为丰富员工生活,项目购买了乒乓球、羽毛球设备,定期举行会餐、给职工过生日,改善一线的枯燥生活,让员工找到家的感觉,为安全、文明、高效的工作,提供一个稳定的大后方。
  项目临建时,由于临近市中心城市主要街道,为在四平人民心中树立良好形象,项目部的员工们忙完手头工作后,全部参与到后勤的临建工作中,新项目食堂没建好,大伙怕外面盒饭吃不好,在老项目食堂,大厨不辞辛苦地在厨房备菜备饭,项目的姑娘们都主动跑到食堂帮着大厨装盒饭,团结就是力量,在紧张的工作中,我们确保了每一位现场人员都吃得饱饱的……
  2016年初冬,项目刚进场1个多月,也正是抢工期紧要关头。项目每位职工都拿出自己狠拼的工作精神,11月初的东北气温已经达到零下20度了,尤其是晚上,天气更加寒冷,现场技术员经常加班到深夜。那时,项目组织各部门内业人员配合好现场人员,做好后勤保障工作。项目领导带着后勤人员,在寒冷的后半夜,为现场职工及施工队的工人们送去姜汤、奶茶等防寒食物。在这个温暖的团队里,项目上的小姑娘们也都不惧严寒,也跟着穿上沉甸甸的军大衣,带上棉手套,为现场的每一位劳动者倒茶、倒水……那一幕幕美好的画面和快乐的攀谈,项目员工永远不会忘记。
  责任与荣誉:没有完美个人,只有完美团队
  2017年4月,正是种植的好季节,项目在片区的组织下,同赴四平市偏远的荒山去植树。项目上的年轻人,协调好了手头的工作,一同前往。大家用心栽培每一株小树,为四平市增添一大片绿色。活动还得到市政府的好评;项目还联合市总工会、团委慰问了当地低保市民,每一项参与,都让我们的团队,与四平这座城市更亲更近,让四公局的名字,在这座城市扎根,开花,结出闪耀晶莹的果子……
  项目的努力得到了公司的认可,获2016年度公司“优秀团队”,李细贵、陈彦方获得公司“2016年度优秀青年技术干部”荣誉称号。这样的肯定,给了项目前进的鼓励和无尽的动力。因专注打造品质工程,路地建设关系良好,项目在四平市全市城乡建设管理工作会议上,获四平市2016年度重点基础设施建设工程“先进项目经理部”荣誉称号及“四平市安全文明工地”称号。
  没有完美个人,只有完美团队。不忘初心,方得始终。项目每个人都将这句话作为行动指南。项目自建设以来,走“质量效益型”发展道路、抓安全文明施工与环境保护工作、创优质工程。秉承四公局“务实高效、开拓创新”的企业精神引领,使项目进场三月余便获得四平市多项殊荣。
  文/图 一公司 王培桥 朱全刚 王冠男
