纤丝匀动 千吨连续梁精准“落座”

时间:2020-11-06




  “喜报喜报!公司《非对称边跨部分顶推连续梁桥施工技术研究》喜获四公局科学技术进步二等奖!”二公司技质部副经理张倩欣喜万分,在公司管理群通报了这一喜讯,这一科技成果为公司技术软实力再添浓墨重彩的一笔。

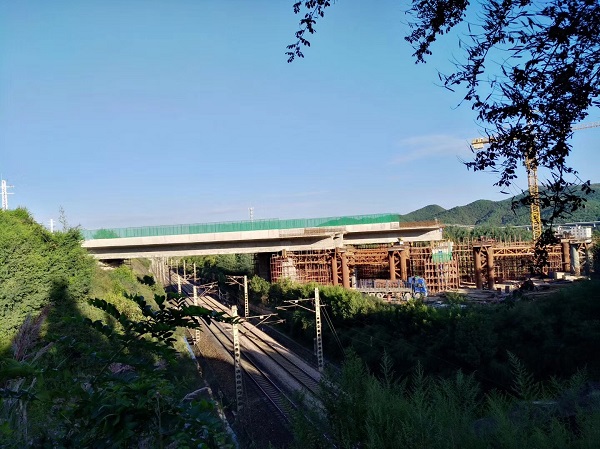

  由中交四公局二公司承建的宣曲高速连接线大昌项目,位于享有七彩之巅美誉的云南曲靖。设计双向六车道,全长16.8km。其中,上跨铁路桥为本项目关键控制性工程。
  如何将70m长、2800t的庞然大物平稳、安全地放在支座上,让项目经理许平倍感困惑。项目开工伊始,该工点就列为项目头号技术攻克难题。邀请公司总工、技术专家、项目技术骨干成立技术攻坚小组,开启研究之旅。
  “吃透图纸是技术人第一要务”,这是项目总工刘彬的“口头禅”。他和攻坚小组通过查找国内外资料、3次派人看实例、4次听取专家授课、10次进行现场模拟、19次召开技术研讨会......工地会议室的地板都快磨掉一层了,投影光束照亮的是技术攻坚者坚毅前进的步伐。
  “6组临时墩是托举连续梁的载体,它的稳定性直接影响顶推实施结果。”技术员郭威提出一个拦路虎。接着,技术员杨志鹏提出“35m长的前导梁是梁体的导向架,它的定位‘差之毫厘,失之千里’。”这是会议室正进行的技术研讨的情形。在这样的氛围中,你一言、我一句,把顶推工艺分解得淋漓尽致。
  “本次顶推是上坡顶:从桥尾场地整平、实施临时墩基础到满堂支架现浇、搭设临时墩;从现浇70m梁段到龄期合格后实施顶推;从2号墩支点到梁体就位、完成落梁。”工程部长周德勋给莅临现场的专家饶有兴趣的边比划边说着。每一个攻坚组的技术人员都会达到这个效果,随便指哪一个点,都能娓娓道来。
  攻坚小组遵从顶推工艺设计理念,通过反复推敲,把技术核心锁定在以下几个问题上:一是永临结合确保支架稳定,‘永临结合’即临时墩与2号混凝土永久方墩连结;临时墩采用群桩基础,设置承台结合4根钢管立柱形成1个临时墩,支墩间纵横向增加横联、前后临时墩纵横向采用串联桁架联结,保证整体刚度。二是前导梁通过嵌入连续梁体2m和施加预应力锚固,提升导梁稳定性;改变前端以往平齐的做法,做成‘鹰嘴’状,给纠偏奠定基础。三是设置两束低松弛预应力钢绞线,通过‘2+6+2’形式组成强大‘发动机’,即2束钢绞线、4用2备中心泵站、2台连续式千斤顶。与会专家对顶推专项方案从安全性、可行性、经济性等方面均给与一致肯定。
  “光头强,前导梁前端下挠数据报我。老王、老王,连续梁顶推运行速度多少?与设定的6-10m/min有偏差么?老张、老张,2号固定墩墩顶位移检测结果咋样?”现场总指挥陈安成正在有序组织顶推作业。最终,通过2束34根纤丝匀动,2800t预应力连续箱梁精准“落座”。
  “通过攻坚小组不懈努力,上跨铁路桥顶推施工完美收官。顶推行程95m,轴线误差控制在10mm范围内,符合规范要求;节约施工成本297.8万元;节约工期46天;论文、工法、专利等科技成果硕果累累。”项目经理许平在公司汇报会上激动地说。
  文/图 二公司 刘彬
